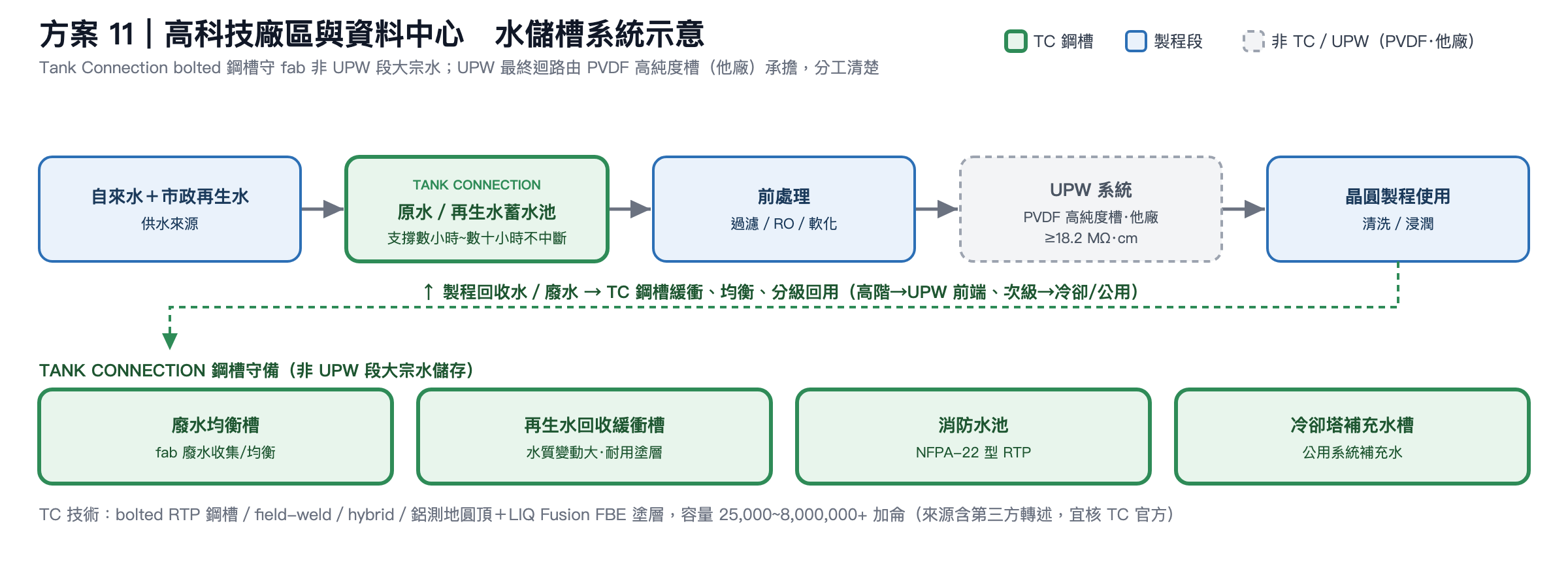

半導體與資料中心大型儲水槽

萬噸級栓接式鋼板儲水槽。工廠完成塗裝,現場以螺栓組裝,槽體不需焊接與動火。為緊急蓄水、再生水與廠務用水而設計。

單槽容量48,000m³

新加坡五座 18,000 立方公尺栓接式鋼槽並列,頂部為鋁製測地線穹頂

新加坡樟宜|
NEWater 與 RO 製程水儲槽

13 座栓接式鋼槽,其中 5 座為 18,000 m³ NEWater 儲槽(直徑 41.3 m、高 14.05 m,搭配鋁製穹頂),另有 8 座 RO 進流水與沖洗水儲槽,依工地進場順序分批交貨。原廠詳細說明

常見風險

大型槽體施工,工安與工期都是風險

大型儲槽的高空組裝作業,牽涉工安管理、吊裝計畫與工期不確定性,在運轉中的廠區裡尤其敏感。

水質等級不同,槽體不能一款打天下

廠區從原水、公用水、製程水到廢水,各段水質要求差距極大。鋼槽誤用到超純水最終迴路會有溶出與微污染疑慮;反過來把高純度塑膠槽用在原水或廢水段又是超規浪費。

塗層撐不住,維護成本回頭吃掉價差

儲槽是十年以上的資產。塗層若在螺栓孔與板材邊緣覆蓋不足,或不耐酸鹼與溫度變化,後續的修補、停槽與水質風險成本,遠高於當初省下的價差。

現場組裝要多久?

鋼板在工廠完成塗裝,現場只做螺栓組裝與屋頂安裝,槽體不需焊接與動火。實際工期依場址進出條件與在地施工團隊等而定

單槽 10,000–20,000 m³
約 2個月
單槽約 50,000 m³
約 3個月

施工階段(以 10,000–20,000 m³ 為例)

1. 起始環與鋼底板
約 1 週~10 天
2. 槽壁鋼板逐環組裝
約 4 週
3. 圓頂安裝
約 4 週
影響工期的因素
  • 場址進出與吊裝空間
  • 在地施工團隊人力與效率
  • 基礎完成時程
  • 天候

工期僅含槽體現場組裝,不含基礎土建、運輸與試水。以上為原廠參考區間,實際工期依報價時的工時估算為準。

提供容量與場址條件,取得工期與預算估算

從地面往上蓋,工人不必上高空

同步頂升工法讓每一圈鋼板都在地面高度鎖上。在運轉中的廠區施工,少一段高空作業,也少一張動火許可。

每一段水,配對的槽

鋼槽守大宗水,超純水最終迴路交給高純度塑膠槽。適用範圍取自原廠 Recommended Application Matrix。

  1. 原水/補充水廠區原水與補充水蓄存
  2. 過濾與除礦水水處理前後段緩衝
  3. 製程與公用水一般製程、冷卻與公用系統
  4. 再生水新加坡 NEWater 實績
  5. 消防水槽體具 FM 4020 消防儲水槽認證
  6. 廢水均衡沉澱、污泥、雨水逕流
  7. 超純水最終儲存改用 PVDF、PFA 等高純度材質槽
栓接式 RTP 鋼槽適用不適用

廠區備用水量,規劃了幾天?

20,000m³/日
2天
單槽規格(取自原廠實績尺寸)
40,000m³

需要 3 座,直徑 41.3 m
配置範圍約 — m
占地約 1.5 座 200 公尺操場
廠區一天用水 ≈ 6.7 萬人一天的生活用水

換算參考:一座 200 公尺操場(含跑道約 90 × 46 m)可放兩座直徑 42 m 的槽;槽高 11 m 時兩座共約 30,000 m³,可供 2 萬人用水 5 天。生活用水以每人每日 300 公升估算(水利署統計約 275 公升)。
概算示意,格線每格 10 公尺,槽間距以直徑的 25% 估算。實際尺寸、座數與配置依場址、地質、法規與水系統設計而定。

塗層在工廠烤好,連螺栓孔都包住

鋼板噴砂至 SSPC-SP-10 近白級,靜電施加熔融粉體後烘烤交聯。面漆與底漆熔合成一體,無法單獨剝離;出廠依 ASTM D5162 做無針孔檢驗。

內襯鹽霧試驗 ASTM B117
11,000小時無變化
耐衝擊 ASTM D2794
160/160in-lb
硬度 ASTM D3363
6H
耐酸鹼範圍
pH 3–14
外層佛州曝曬 AAMA 2604
5年無變化
耐衝擊,相較玻璃搪瓷
10×

內襯 NSF/ANSI 61、FDA 21 CFR 175.300 槽體 FM 4020 原廠 ISO 9001:2015 其他 AS/NZS 4020、印尼 ANQAS

鋼板 內襯底漆 LIQ Fusion 8000 FBE™ 5–9 mils 外層面漆 EXT Fusion SDP™ 6–10 mils 螺栓孔 孔內緣與板邊同樣完整包覆
40+

設計預期使用壽命逾 40 年

ANSI/AWWA D103-87 指出,工廠塗裝的栓接槽在塗層未受外力損傷的前提下,預期壽命超過 40 年。原廠 RTP 槽體的設計壽命符合或超過此 40 年基準,並建議依 AWWA M42 定期檢查維護。

常見問題

Tank Connection 鋼槽可以做半導體超純水(UPW)槽嗎?

原廠 Recommended Application Matrix 未列入超純水(UPW)。同一份矩陣中,bolted RTP 槽在原水、過濾、除礦水、工業製程水與消防用水皆列為最適合的等級,適合 UPW 系統上游的原水與前處理段儲存。UPW 段是否適用,需依水質規格與原廠確認。

單槽最大可以做到多大?

原廠標準液體槽容量範圍為 2.5 萬至 800 萬加侖(約 95 至 30,000 m³),並可依專案需求客製化容量;墨西哥城市政飲用水專案即為客製化設計,單槽達 48,000 m³。

現場真的完全不用焊接嗎?

槽體鋼板與面板接縫全部以螺栓搭接,搭配墊片與密封材,槽體本身不需現場焊接。管線、基礎與附屬設施的施工方式依專案設計而定。

現場組裝要多久?

依原廠參考,單槽 10,000–20,000 m³ 現場組裝約 2 個月,約 50,000 m³ 約 3 個月。工期僅含槽體現場組裝,不含基礎土建、運輸與試水;實際工期依場址進出條件與在地施工團隊而定,報價時會附上該案的預估工時。

塗層跟玻璃搪瓷槽差在哪?

原廠指出玻璃搪瓷塗層缺乏彈性、易在螺栓頭處龜裂,螺栓孔與板材邊緣覆蓋不足,且無法重新塗裝或修補。LIQ Fusion 8000 FBE™ 為熔融粉體塗層,邊緣與螺栓孔 100% 覆蓋,耐衝擊性為玻璃搪瓷的 10 倍,損傷時可於現場修補。

槽體規格與施工方式如何?

bolted RTP(Rolled, Tapered Panel)槽體採 AWWA D103 規範,屬 Category 1 重型模組化設計,不需外部桁架支撐;面板 10 呎 × 5 呎以搭接式接合,搭配墊片與密封材維持無洩漏屏障。施工採同步頂升工法,組裝作業在地面高度完成。

槽蓋有哪些選擇?

原廠提供 APEX 鋁製測地線穹頂與鋁製平頂蓋。穹頂全鋁耐蝕、可做清跨,直徑可超過 500 呎(152.4 公尺);平頂蓋採低撓度防滑行走面與 EPDM 墊片,可配置最大 70 × 140 吋的雙開檢修蓋。

使用壽命多長?

依 ANSI/AWWA D103-87,工廠塗裝的栓接槽在塗層未受外力損傷的前提下,設計預期壽命超過 40 年。原廠建議依 AWWA M42 定期檢查維護。

填五個欄位,回覆預算區間

適合設計初期估算與編列預算,正式報價需再確認場址條件與規格。也可以直接預約 30 分鐘技術會談。
